Un projet placo compensé : rattraper un mur irrégulier en bergeracois ?

Jusqu'à 3 devis gratuits de professionnels vérifiés près de chez vous.

Un doublage collé sur un mur qui n’est pas d’aplomb reproduit fidèlement le défaut du support : la plaque ondule, les joints travaillent, les huisseries se calent mal et la plinthe laisse un jour visible dès l’entrée de la pièce. Dans le Bergeracois, cette configuration n’est pas l’exception, c’est la situation par défaut. Le placo compensé désigne la réponse technique à ce problème : un doublage dont l’épaisseur de calage varie sur la hauteur et sur la longueur du mur, de façon à livrer un parement plan sur un support qui ne l’est pas.

Pourquoi les murs du Périgord pourpre se doublent rarement en collé simple

Les maisons de Bergerac, d’Issigeac ou d’Eymet reposent le plus souvent sur des murs en moellons calcaires hourdés à la chaux, épais de 50 à 70 cm. Le parement intérieur a été monté pierre après pierre, avec des saillies et des creux que l’enduit d’origine rattrapait grossièrement. Sur 2,50 m de hauteur, un écart de 2 à 5 cm entre le pied et la tête du mur reste courant, et une règle de 2 m promenée le long du linéaire révèle des ventres de 1 à 3 cm.

Deux familles de défauts s’y ajoutent dans les centres anciens. Les refends en torchis montés sur pans de bois, fréquents autour de la place Pélissière et du quai Salvette à Bergerac ou dans le bourg circulaire d’Issigeac, bombent sous l’effet du retrait de la terre et du fluage des bois. Les enduits ciment appliqués dans les années soixante-dix ont, de leur côté, créé des surépaisseurs irrégulières tout en bloquant le transfert d’humidité du mur, ce qui interdit souvent de coller en plein.

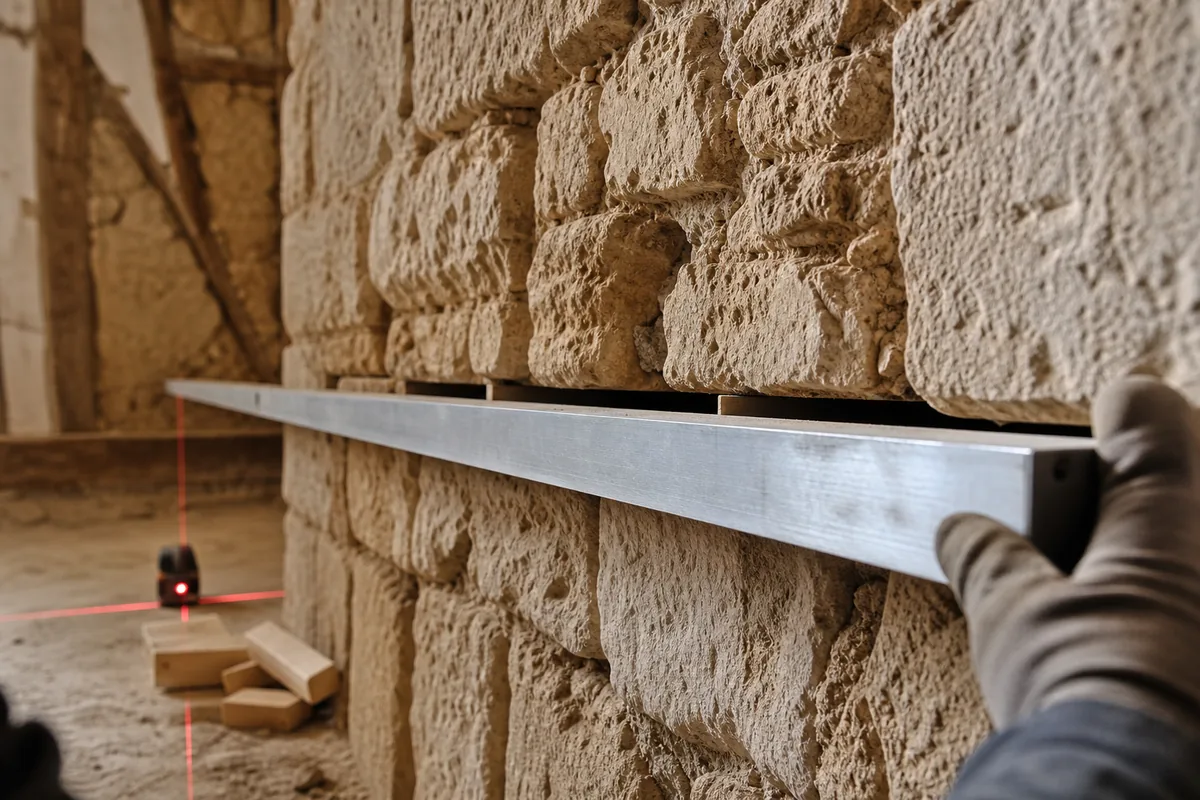

Mur intérieur en moellons calcaires irréguliers avec règle de maçon posée en travers révélant le faux aplomb

Les anciens séchoirs à tabac reconvertis en habitation, nombreux entre Creysse, Prigonrieux et Saint-Laurent-des-Vignes, cumulent une autre difficulté : bâtis pour ventiler et non pour recevoir un parement fini, ils présentent des désaffleurs francs entre poteaux, remplissages et maçonnerie de soubassement. Aucun plot de mortier adhésif ne rattrape un décalage de cette nature.

Le résultat se lit à la réception du chantier. Un doublage posé sans relevé préalable donne une cloison qui épouse le mur, avec des angles rentrants faux, des tableaux de fenêtre en biais et des bandes de joint qui fissurent au premier hiver. Le détour par la compensation coûte quelques heures de préparation, pas un budget d’une autre nature.

Relever le faux aplomb avant de choisir la méthode

Le relevé conditionne tout le reste, et trois outils suffisent : un niveau laser à croix ou rotatif, une règle aluminium de 2 m et un jeu de cales étalonnées. La méthode tient en quatre gestes.

  1. Repérer le point zéro, c’est-à-dire la zone la plus saillante du mur, celle à laquelle rien ne pourra être retiré sans piquer la maçonnerie.
  2. Tracer au sol la ligne du futur parement, à partir de ce point majoré de l’épaisseur minimale de calage retenue.
  3. Reporter cette ligne au plafond, au fil à plomb ou au laser, puis vérifier qu’elle laisse passer les huisseries et les coffres de volets roulants.
  4. Mesurer l’écart entre le mur et la ligne tracée tous les 1,20 m, à trois hauteurs (20 cm, 1,20 m et 2,30 m), en notant chaque valeur au crayon sur la maçonnerie.

Ce relevé donne l’amplitude réelle, seule donnée qui permette de trancher entre les méthodes. Il fixe aussi l’objectif de réception : une planéité générale de 5 mm sous la règle de 2 m et de 1 mm sous un réglet de 20 cm, tolérances usuelles pour un ouvrage en plaques de plâtre appelé à recevoir une peinture satinée, qui pardonne beaucoup moins qu’un mat profond.

Reste l’arbitrage économique, souvent négligé : chaque centimètre de calage supplémentaire se paie en surface habitable. Dans une chambre de 12 m² dont trois murs sont doublés, 5 cm d’épaisseur en plus retirent un peu plus d’un demi mètre carré au sol. Sur une maison de bourg à Issigeac ou à Lalinde, où les pièces sont déjà comptées, l’écart pèse réellement dans la décision. Les principes généraux du doublage sont repris dans la rubrique plaquisterie, doublage et plafonds.

Recevez jusqu'à 3 devis gratuits

Gratuit, sans engagement · réponse sous 24h

Étape 1 sur 5

Quel est votre logement ?

Vous êtes ?

Où se situent les travaux ?

Pour trouver des professionnels près de chez vous.

Comment vous appelez-vous ?

Votre numéro pour recevoir les devis

Les professionnels vous rappellent directement.

Demande envoyée !

Des professionnels vérifiés vont vous recontacter sous 24h. Pensez à décrocher les numéros locaux.

Quatre façons de compenser, du plot de colle à la fourrure réglable

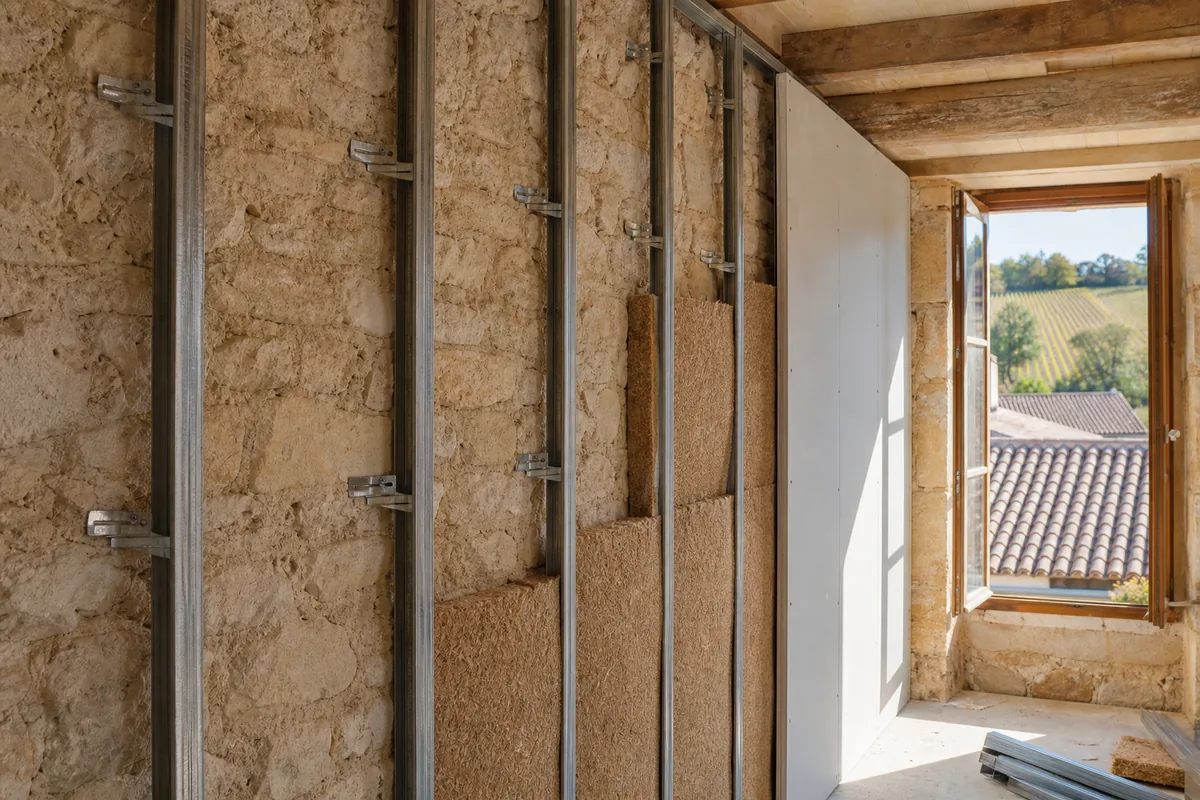

Ossature métallique de doublage avec fourrures et appuis réglables devant un mur en pierre irrégulier

Le choix se fait sur trois critères : l’amplitude mesurée, l’état hydrique du support et l’épaisseur disponible dans la pièce.

MéthodeFaux aplomb rattrapéÉpaisseur totale perdueOrdre de prix poséCas d’usage typique
Plots de mortier adhésifjusqu’à 15 mm6 à 12 cm30 à 45 €/m²mur sec, parement déjà régulier
Tasseaux bois calés15 à 40 mm8 à 14 cm40 à 55 €/m²pans de bois, refends en torchis
Appuis intermédiaires et fourrures30 à 100 mm7 à 16 cm45 à 70 €/m²moellons calcaires bruts
Ossature indépendanteau-delà de 100 mm10 à 20 cm55 à 90 €/m²mur humide ou très hors d’aplomb

Les montants indiqués sont des ordres de grandeur constatés sur le marché français en 2026, isolant et finition avant peinture compris. Ils varient avec la hauteur sous plafond, l’accès au chantier et le nombre de points singuliers.

Plots de mortier adhésif

Le doublage collé reste la solution la plus rapide sur un mur sain. Les plots de colle écrasés au maillet contre une règle absorbent une dizaine de millimètres de tolérance, guère plus. Au-delà, le plot manque d’appui, la plaque prend un ventre et le décollement se produit dans les mois qui suivent. Cette méthode suppose un support sec, dépoussiéré et sans enduit ciment friable.

Tasseaux bois calés

Sur les refends en torchis et les pans de bois, des tasseaux de 27 × 40 mm ou 40 × 60 mm vissés dans les bois porteurs, puis tasseaux calés au petit bois derrière chaque point de fixation, rétablissent un plan de pose franc. La compensation se règle cale par cale, à la règle et au laser. Le procédé reste réservé aux supports secs, le bois n’appréciant ni les remontées capillaires ni la condensation.

Appuis intermédiaires et fourrures

C’est la réponse la plus employée sur les murs en moellons. Des appuis intermédiaires sont chevillés dans la pierre, leurs ailes se rabattent et se coupent à la longueur voulue, puis les fourrures se clipsent au plan réglé. Les fourrures réglables encaissent de 3 à 10 cm d’écart sans effort particulier, et la laine se déroule entre le mur et le parement sans être comprimée. L’ensemble se combine avec un isolant semi-rigide adapté au confort d’été, sujet devenu sensible depuis les étés très chauds de la vallée.

Ossature indépendante

Rails haut et bas, montants sans aucune liaison mécanique avec la maçonnerie : la contre-cloison se monte droite quel que soit le mur derrière. Elle absorbe les désaffleurs les plus violents et laisse une lame d’air continue.

Le seuil de bascule vers l’ossature métallique indépendante

Trois signaux imposent la contre-cloison désolidarisée, quel que soit le désir de gagner de l’épaisseur.

  • Une amplitude de faux aplomb supérieure à 10 cm sur la hauteur, ou un désaffleur brutal entre deux parties de mur qu’aucun appui ne franchit proprement.
  • Un support humide : salpêtre en pied, enduit ciment conservé, mur enterré côté rue. Une lame d’air de 2 cm minimum, ventilée en partie basse, devient alors la seule pose acceptable sur une maçonnerie hourdée à la chaux, qui doit continuer à sécher vers l’intérieur.
  • Une exigence acoustique ou un plancher bois qui travaille, la désolidarisation évitant de transmettre les vibrations au parement.

Le climat local ajoute une contrainte de calendrier. Les brouillards d’hiver de la vallée de la Dordogne maintiennent une hygrométrie haute qui ralentit le séchage des bandes : un local hors gel, maintenu au-dessus de 5 °C et ventilé sans courant d’air direct, évite les joints qui blanchissent ou se rétractent. Les chantiers de bourg très encastrés, comme on en trouve en plâtrerie et cloisons à Issigeac, demandent souvent une déshumidification d’appoint avant jointoiement.

Un devis exploitable comporte un relevé chiffré du mur, la méthode retenue, l’épaisseur finie annoncée pièce par pièce, le traitement des points singuliers (tableaux de fenêtre, coffres de volets, retours de pierre apparente) et la nature exacte de l’isolant. Décrire le chantier dans le formulaire de cette page permet de comparer plusieurs approches sur un même mur : la demande est transmise à des professionnels vérifiés qui interviennent à Bergerac, Eymet, Lalinde, Monbazillac ou Sainte-Foy-la-Grande. Pour aller plus loin, voir isolation et cloison placo à Bergerac et isoler une maison ancienne.
